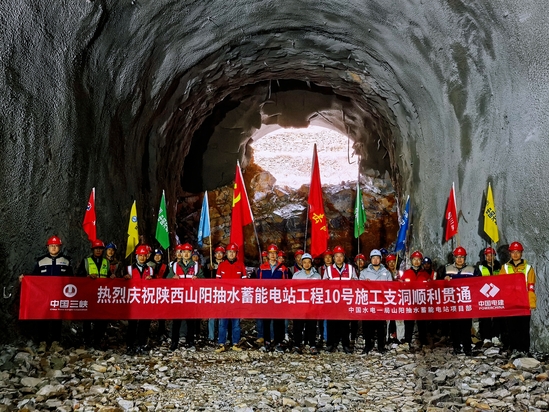

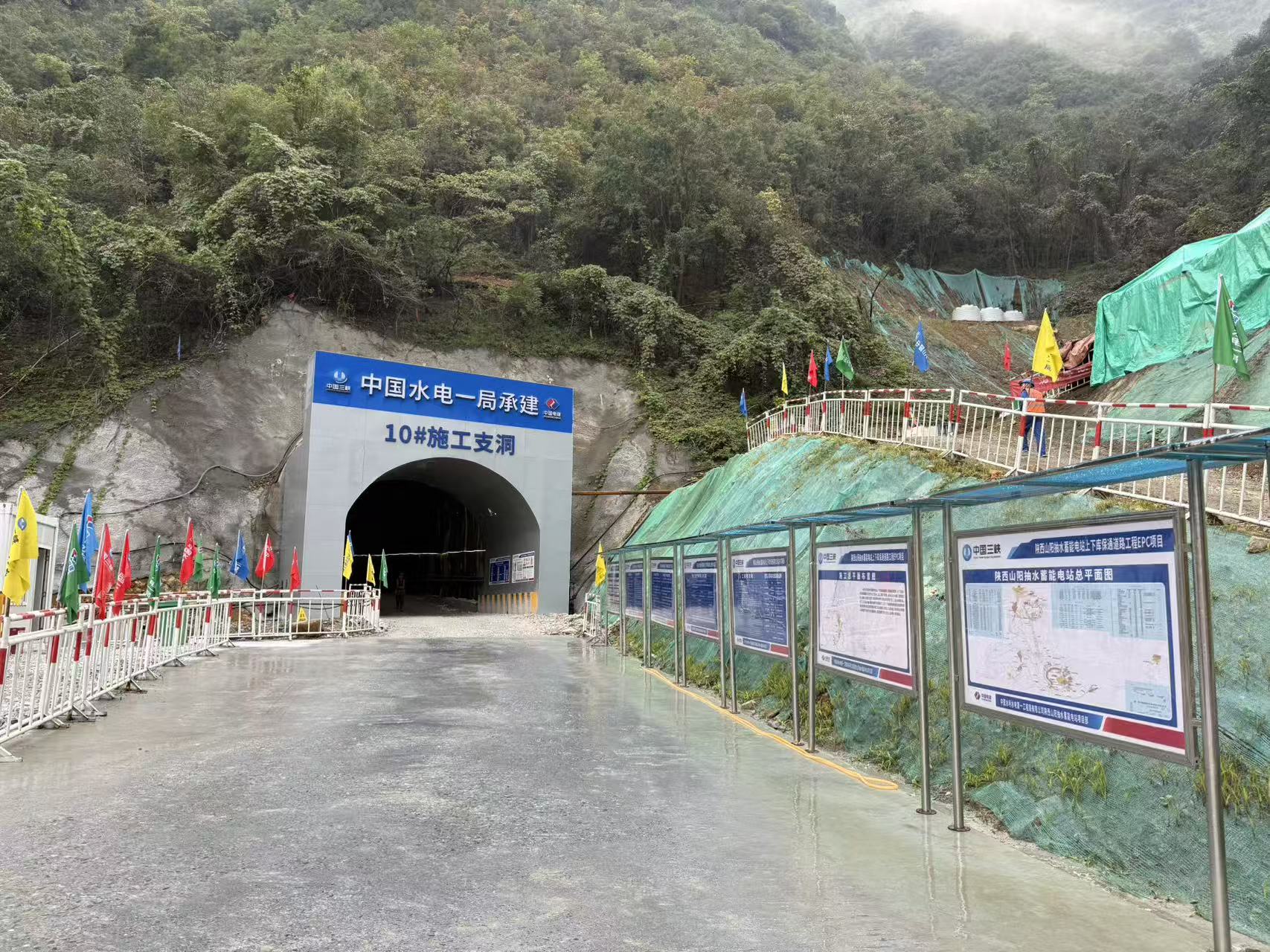

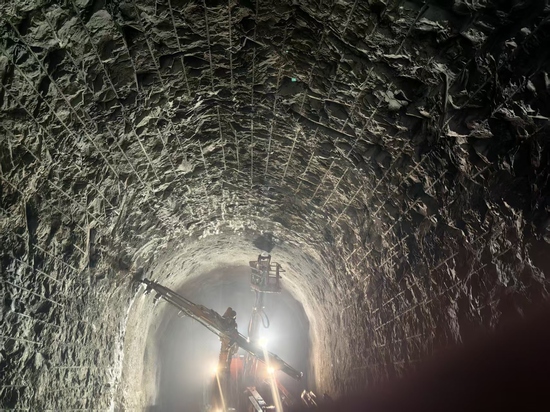

11月26日,隨著最后一次爆破順利完成,陜西山陽抽水蓄能電站關鍵線路——10號施工支洞實現安全精準貫通,標志著電站主體工程建設取得階段性重要突破,為后續上下庫主體施工全面推進及實現“決戰四季度”任務目標奠定了堅實基礎。 10號施工支洞施工任務面臨多重挑戰。自今年七月中旬進洞施工以來,項目部積極應對外部環境與施工條件的雙重考驗。 一方面,在施工過程中,洞身圍巖條件總體良好,但受連續三個月陰雨天氣影響,唯一進場道路泥濘難行,材料運輸嚴重受阻。對此,項目部科學部署,及時制定“分段轉運、接力輸送”應急方案,采用裝載機拖拽、小型車輛靈活倒運等方式,全力保障施工“生命線”暢通,確保物資供應及時穩定。 另一方面,項目團隊嚴格落實“支護緊跟開挖面”原則,嚴控圍巖穩定與施工安全。在質量控制方面,實施全過程精準測量與爆破控制,圓滿實現隧洞軸線“零偏差”目標。值得關注的是,在復雜外部環境下,項目團隊仍創下單月進尺215米的優異成績,展現出攻堅克難、善打硬仗的專業能力。面對艱巨任務,山陽項目部全體人員統一思想、凝心聚力,以“使命必達”的責任感,科學組織施工,持續優化工序,最終圓滿完成10號施工支洞貫通任務。 |
||||
|
